上耶育瓦水电站正在加紧施工之中
缅华网 伊江树报导
据 6月15日出版的《缅甸之光》报报导,水力发电局在掸北皎脉(Kyaukme)市南方20英里处多达瓦底(Dotehtawaddy)河上兴建的,总装机容量为280兆瓦(Megawatt)的上耶育瓦(Upper Yeywar)水电站,正在加紧施工之中。在该水电厂兴建的过程中,工程量最大的两条引水隧道的上半部通道部分已成功地开凿完毕。这是由6月13日于内比都举行的电力暨能源部的新闻发布会上所获知的讯息。

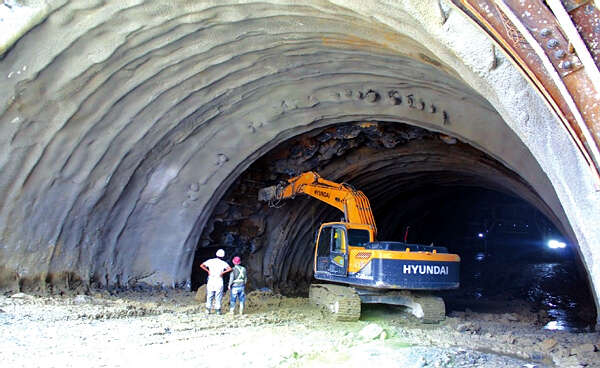

这两条引水隧道直径为41英尺(约合12.5米),总长度为3288英尺(约合1002米),于2018年8月份开始施工开凿。长度为1539英尺(合469米)的第一条引水隧道的上半部与5月30日开凿完工;长度为1749英尺(合533米)的第二条引水隧道的上半部则于6月1日开凿完毕,水力发电局的负责人(土木工程)U Mya Thuya如是介绍道。
目前正在继续开凿隧道的下半部分。除了这隧道工程之外,其他有关水电的建筑物也正在兴建之中。上耶育瓦水电厂内将安装4台电机,每台电机的装机容量为70兆瓦,所以整个电厂的总装机容量为280兆瓦。
目前完成了整个水电工程的40%,计划将在2022年完成全部的工程。工程完毕之后,每年将生产14.09亿度(千瓦小时)的电量,这些电量将并入国家电网之中,向全国各地需要电能的地区进行供电。
(按:目前缅甸最大的水电厂为装机容量790兆瓦的耶育瓦水电厂,该水电厂就是建在多达瓦底河下游的密额Myitnge河上——多达瓦底河进入曼德勒省内就被称为密额河了——。由于耶育瓦水电厂名声太响亮,所以现在在其上游建设的水电厂也就被称为“上耶育瓦”Upper Yeywar水电厂了。上耶育瓦水电厂在建设初期时曾受到许多人为的干扰,现在其建设已进入“中晚期”了,但愿这水电厂能尽快建设完毕,尽早为国为民发挥出其功能。)
